Библиотека Интернет Индустрии I2R.ru |
|||
|
Выравнивание загрузки ресурсов в Microsoft ProjectВ обзорах, посвященных сетевому и ресурсному планированию в Microsoft Project, мы рассмотрели, каким образом в эту программу вводится информация о работах и ресурсах проекта. Мы также познакомились с некоторыми нюансами назначения ресурсов работам. Однако ни слова не было сказано о том, каким же образом введенная информация может быть использована в целях оптимизации проекта, а не только для констатации изначального варианта, предложенного пользователем. Об этом и пойдет речь сегодня. При распределении ресурсов между задачами может сложиться ситуация, когда объем назначений ресурса превышает его максимальную "мощность". Например, ресурс назначен на три работы в объеме 50% на каждую, (притом, что максимальный объем назначений составляет 100%). Такой ресурс называют перегруженным (Overallocated). MS Project располагает инструментами, позволяющими как выявлять перегрузку ресурса, так и бороться с ней. Однако следует помнить, что если выявление перегрузки не представляет никакой сложности, то ее полное устранение зачастую требует изменений в структуре ресурсов и граничных сроках осуществления проекта.

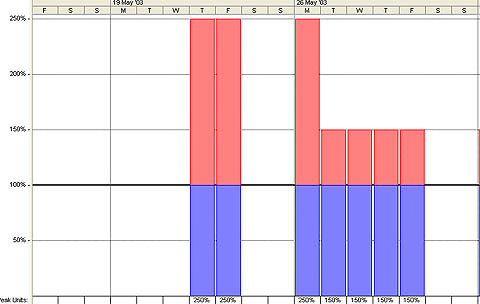

Выявить перегруженные ресурсы легко - для этого достаточно переключиться в уже знакомый нам режим Task Usage. Перегруженные ресурсы там отображаются красным, а слева от наименования ресурса выставляется специальная пометка, указывающая на перегрузку. Выяснить конкретный период и масштаб перегрузки можно в режиме Resource Graph. Здесь для каждого ресурса отображается гистограмма его загрузки, на которой перегрузка также отображается красным цветом.
Для устранения перегрузки применяют так называемое выравнивание загрузки ресурсов (Resource Leveling).

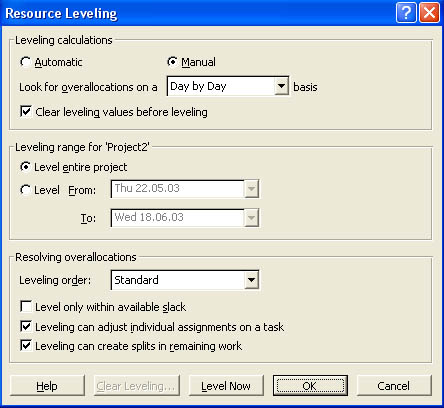

MS Project осуществляет выравнивание, передвигая сроки выполнения работ и разделяя их. Управлять параметрами выравнивания можно c помощью соответствующего диалогового окна. Это окно вызывается командой Resource Leveling из меню Tools и содержит несколько разделов с элементами управления. Раздел Leveling calculations содержит переключатель "ручное/автоматическое выравнивание" (Manual/Automatic Leveling), выпадающий список для выбора временных единиц выравнивания и чекбокс, управляющий сбросом ранее введенных параметров выравнивания перед новым выравниванием.
В автоматическом режиме новое выравнивание делается каждый раз, когда пользователь изменяет значимые для распределения ресурсов параметры работ проекта (сроки начала/окончания работ и т.д.). В ручном режиме выравнивание осуществляется только по команде пользователя (нажатие кнопки Level Now внизу окна). Использование автоматического режима не очень рекомендуется для больших проектов, поскольку может весьма отрицательно сказаться на производительности. По умолчанию установлен ручной режим.
Обычной единицей времени при выравнивании (как и при планировании в целом) является день. Однако единица времени может варьироваться в достаточно широких пределах - от минуты до месяца. Чем крупнее единица времени, тем "спокойнее" MS Project относится к несистематическим перегрузкам ресурса. Если в рамках установленного временного периода перегрузка в один момент полностью компенсируется недостаточной загрузкой в другой, MS Project при выравнивании на такую временную перегрузку внимания не обратит. В разделе "диапазон выравнивания" (Leveling Range) можно выбрать весь проект либо конкретный временной промежуток, в котором будет осуществляться выравнивание.
И, наконец, в последнем разделе содержатся элементы управления, которые объясняют программе, как именно следует поступать при выравнивании.
Первым идет выпадающий список, с помощью которого определяется очередность, в которой задачи подвергаются выравниванию. Установление правильной очередности важно в том смысле, что в проекте могут быть работы, изменение временных параметров которых нежелательно или даже недопустимо.
Стандартный метод с учетом приоритета работает почти так же, за исключением того, что первым и главным критерием очередности является приоритет работ. Приоритет представляет собой число в диапазоне от 0 до 1000. Установив приоритет работы в 1000, можно сделать ее полностью недоступной для выравнивания. Завершают весь этот парад интеллекта три клетки с "птичками". Наличие первой из них - "выравнивание только в пределах времени" (Level only within available slack) - запрещает MS Project выходить за пределы резерва времени, определенного критическим путем. Если помните, длительность работ, лежащих на критическом пути, определяет общую длительность выполнения проекта. Соответственно, выравнивание в этом случае не в состоянии изменить общую продолжительность проекта. Отсутствие птички может быть (хотя и не обязательно) чревато изменением длительности проекта и появлением нового критического пути. Наличие второй указывает MS Project, можно ли "разводить во времени" ресурсы, одновременно назначенные на работу. Чтобы ярким примером проиллюстрировать этот параметр, представим, что у нас есть работа, предполагающая заклейку 1000 конвертов (предположим, это займет 20 часов, поскольку объем работы у нас учитывается в часах, а не в натуральных единицах). Причем половину работы должен выполнить один клейщик, а вторую половину - другой. Очевидно, что как бы мы не маневрировали рабочим временем этих бесценных специалистов, каждый из них при наличии усидчивости и нечувствительности организма к клею выполнит свою часть задания независимо от другого. А вот если на первую половину длительности какой-нибудь сельскохозяйственной работы у нас будет назначен механизатор Петрович, а на вторую - его верный трактор "Беларусь", хорошего результата не жди. Наконец, третья галочка разрешает MS Project "делить" задачи - то есть "притормаживать" их выполнение до освобождения нужных ресурсов. Следует заметить, что два последних параметра можно заставить действовать выборочно - то есть разрешить или запретить эти действия в отношении каждой задачи в отдельности. Для этого нужно перейти в режим диаграммы Гантта (Gantt Chart), оставив чекбоксы включенными. Далее необходимо выделить один из столбцов таблицы задач и вызвать контекстное меню, щелкнув по заголовку столбца правой кнопкой мыши. В контекстном меню необходимо выбрать пункт "вставить столбец" (Insert Column) и вставить столбцы Level Assignments и Leveling can split. Получив доступ к этим параметрам, можно индивидуально настраивать "восприимчивость" каждой задачи. Кстати, поэкспериментировав с добавлением столбцов как в режиме диаграммы Гантта, так и в других режимах, можно "добраться" до параметров задач и ресурсов, многие из которых нами не рассматривались (и не будут рассматриваться - поскольку MS Project в плане неисчерпаемости хоть и не дотягивает до армейского устава, но значительно превосходит атом). Помимо инструментов для управления параметрами выравнивания, окно содержит кнопку Clear Leveling, предназначенную для сброса результатов выравнивания (можно очистить выравнивание как для всего проекта, так и для выделенных задач). Наглядно наблюдать резервы и результаты выравнивания, сравнивать их с изначальными параметрами проекта удобно в режиме Leveling Gantt. Чтобы переключиться в него, необходимо щелкнуть по иконке More Views в левой колонке окна проекта и в материализовавшемся диалоговом окошке выбрать пункт Leveling Gantt. Широкие зеленые полоски символизируют работы до выравнивания, широкие голубые полоски - работы после выравнивания. Точно такой же смысл имеют цвета пунктирных линий, обозначающих деление (Split) работ (зеленые - до, голубые - после выравнивания). Различных условных обозначений много - чтобы поближе с ними познакомиться, можно с помощью соответствующего пункта из меню Format вызвать окно Bar Styles (кстати, заодно с его помощью можно эти обозначения и переопределить).

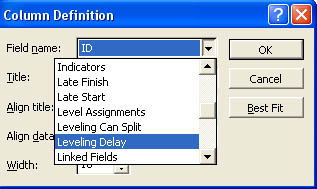

Осуществлять выравнивание ресурсов можно и вручную. Для этого в любом режиме, где отображаются параметры работ (например, на той же самой диаграмме Гантта), необходимо добавить столбец Leveling Delay. С помощью этого параметра можно передвигать время выполнения задач по своему усмотрению. Следует отличать задержку в результате выравнивания (Leveling Delay) от просто задержки (Delay), которая может выставляться независимо и зависит от сущности связи между работами, а не от загруженности ресурсов. Выравнивание ресурсов - далеко не последний этап в подготовке проекта к "свободному плаванию". Однако мы пока что "перепрыгнем" через подготовительные этапы и в следующий раз рассмотрим, каким образом можно осуществлять мониторинг уже запущенного проекта. Дмитрий Лобач |
|
